大唐雷州火电项目进入土建和机械设备安装并行阶段

时间:2016-11-02 08:20:20 来源:湛江日报
【打印】 【字体:

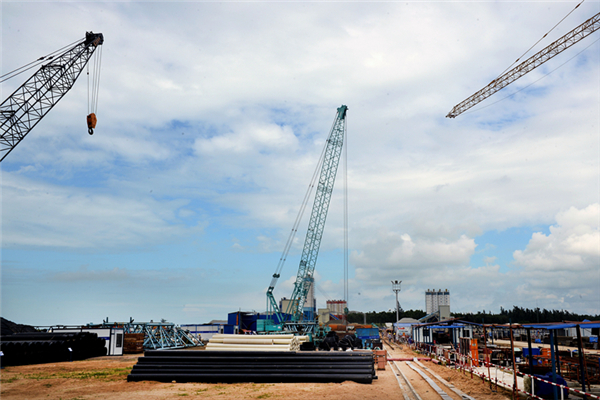

大唐雷州火电项目建设现场。记者 吴文康 摄

  近日,记者到广东大唐国际雷州发电有限责任公司采访了解到,锅炉已完成吊装,项目已进入土建和机械、设备安装并行阶段。预计到今年12月,主厂房基础将全部出零米,重件码头将具备投运条件。

  大唐雷州火电项目是广东省“十三五”重点工程项目,项目于2015年1月13日获得广东省发改委核准,2015年12月18日工程开工建设,项目规划建设六台百万机组,一期建设两台百万千瓦超超临界燃煤机组,采用国际上最为先进的“二次再热”技术,工程建成后,各项能耗、环保指标将达到国际一流水平。

  据悉,作为湛江市重点工程和雷州乌石临港工业园的支柱企业,大唐雷州火电项目投产后,每年可生产电力87亿千瓦时。

  据该公司思政部副主任任海军介绍,目前,相关施工单位已进场施工,负责1号机组主体施工的广东火电公司、负责2号机组主体施工的山东电建二公司、负责海域EPC施工的中交四航局、负责护岸及取排水明渠施工的中交一公司均进场施工,陆域及海域监理公司也进场进行监理。每天,现场管理及施工人员超过1000人。

  继主厂房开挖,主厂房浇筑第一罐混凝土和锅炉钢架开始吊装后,记者了解到,目前已完成主体工程开工前及各项策划、组织及施工方案编制工作,正在进行短号柱施工、主厂房石方开挖和循环水泵房开挖。目前已完成斜坡引堤块石推填,正在进行理坡、扭王字块安装、沉箱安装等工程。另外,护岸及取排水明渠工程正有序推进:正进行场地回填,已完成形象进度59%;护岸及取排水渠堤心块石推填、理坡、明渠水下开挖、小型构件预制等工作,已完成形象工程80%。

钟邦国 卢庆媛
